呼和浩特中心供氧设备安装完整流程(适配内蒙古医院项目,执行 GB50751-2012)

时间:2026-09-21 浏览:1

一、前期准备阶段

  1. 现场勘测 + 深化设计现场实测病房、气源站房、管路井道;确定氧源形式(汇流排 / 液氧储罐 / 制氧机)、主管走向、床头终端点位;壁画式设备带要提前确定墙体,预留暗箱凹槽尺寸。图纸经甲方、监理审核。

  2. 资质报审、材料进场检验管材(脱脂紫铜管 / 304L 不锈钢)、阀门、终端、报警、壁画箱体等进场报验;查验合格证、脱脂报告;所有氧气部件严禁带油

  3. 技术交底对施工班组交底:脱脂、焊接、禁油要求;冬季呼和浩特施工要点,管道防冻保护方案。

二、土建预埋阶段(壁画式设备带重点在这一步)

  1. 墙体预留:壁画式设备带箱体位置,土建预留凹槽;轻质隔墙提前加固预埋木砖,防止后期箱体脱落。

  2. 管路预埋:病房支管、气体管线预埋穿墙套管;气体管路与强电、弱电分开,不能同管。

  3. 隐蔽验收:预埋管道复核,拍照留存隐蔽记录,监理签字,封墙前必须分段保压


三、气源站房安装(氧气汇流排 / 液氧罐 / 制氧机房)

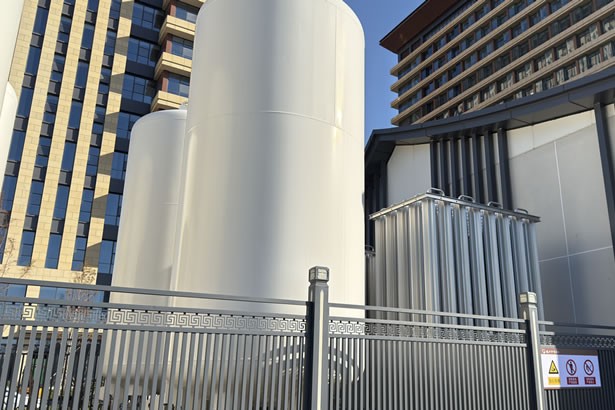

  1. 设备基础找平、接地施工(防静电接地≤4Ω);液氧罐做防泄漏围堰;汇流排房间通风、防爆照明、氧浓度报警、紧急切断阀安装。

  2. 气源设备就位:钢瓶汇流排 / 液氧汽化器 / 制氧机组吊装固定,高压管路连接。

  3. 站房阀门组、过滤器、减压阀、压力监测模块安装。

四、管网主管 + 支管敷设

  1. 管道预制、脱脂处理:机械切割去毛刺,脱脂清洗,干燥封口保护;氧气管道全程禁油。

  2. 管道焊接 / 卡套连接:紫铜管银钎焊,不锈钢氩弧焊;焊缝抽检。管道保持坡度(≥0.3%)坡向排污点。

  3. 支吊架固定,穿墙、楼板套管封堵;管路标识介质名称、流向。

五、病房终端与设备带安装(壁画式)

  1. 壁画箱体固定在预留槽内,找平;内部支管接入箱体内。

  2. 安装氧气终端、负压终端、呼叫分机、电源模块;气体腔和强弱电腔隔离。

  3. 安装画框盖板,调试开合;明装设备带同步安装。

普通长条设备带、壁画式设备带都要单独做接头检漏。

六、电气与压力报警系统安装

站房、护士站区域压力报警箱布线;高低压报警、故障声光报警、远程信号接入;测试报警联动、紧急切断功能。

七、管道吹扫、压力试验(核心,不可跳过)

  1. 管道吹扫:干燥无油氮气,流速≥20m/s 分段吹扫,白滤纸检查无油、无杂质。

  2. 强度试验:氮气加压至 1.5 倍工作压力,保压 30min,无变形渗漏。

  3. 气密性试验:1.15 倍工作压力,保压 24h,压降满足 GB50751;发泡剂逐点检漏焊缝、接头、壁画箱内终端。

呼和浩特冬季试压注意环境温度,低温做好保温,防止水汽结冰。

八、系统置换、整体调试

  1. 氮气置换管内空气,再通入医用氧气置换;检测氧气纯度、水分。

  2. 系统整体调试:气源自动切换、稳压调节;逐床测终端压力、流量;测试负压、护士呼叫、报警。

  3. 错接测试:防止氧气、负压、压缩空气混接。

九、试运行、竣工验收(内蒙医院项目重点)

  1. 连续试运行,填写运行记录;对医院后勤、医护做操作培训、应急演练。

  2. 资料整理:竣工图、材料合格证、脱脂记录、隐蔽记录、试压报告、焊缝检测、报警校验报告、设备说明书。

  3. 四方验收:甲方、监理、施工、第三方检测机构;完成卫健、消防归档资料。验收合格移交,出具竣工移交单。
