本工程为磴口县人民医院住院部 6 楼病房增设中心供氧系统改造项目,工程严格执行《医用气体工程技术规范》GB50751-2012,结合巴彦淖尔当地寒冷气候特点,兼顾医院不停诊、分区施工要求,完成供氧管网、床头设备带、压力监测报警系统的增设施工,为病房提供稳定、安全的集中供氧保障。
施工前期,项目团队开展现场勘测与图纸深化,复核 6 楼病房床位布局、墙体结构、吊顶空间,确认分层主管接入点位,核对原有中心气源站的供气余量。所有进场材料进行报验,供氧管道选用医用脱脂 TP2 紫铜管,配套阀门、氧气终端、设备带均附带材质证明与脱脂检测报告,氧气部件全程禁油。对施工班组进行技术交底,明确分段施工、成品保护、动火作业安全要求,规划分区作业,最大限度降低对病房正常诊疗的干扰。

现场定位放线,按照病床床头中心线标记设备带安装位置,设备带中心距地 1400mm。本项目采用明装铝合金医用设备带,设备带内部采用分腔设计,氧气气路、强电、呼叫弱电相互隔离,消除安全隐患。管路沿吊顶、病房墙体暗敷支管,管道设置不小于 0.3% 坡度,坡向集污排污位置,避免北方温差产生冷凝水积聚。管道穿墙位置加装金属套管,套管与管道间隙采用不燃柔性材料封堵。紫铜管采用银钎焊焊接,焊前再次检查脱脂状态,管口全程封堵,防止灰尘、水汽进入管内。

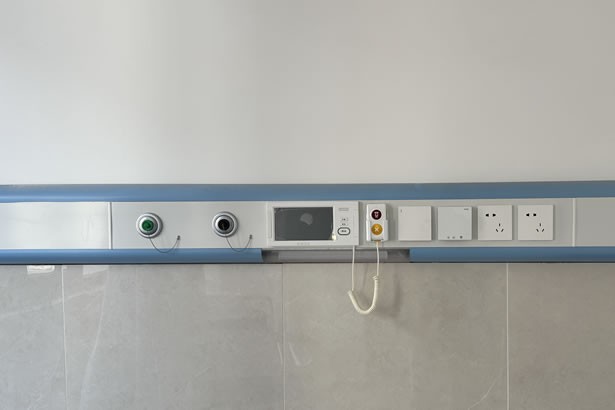

管道敷设完成后,安装床头设备带,使用膨胀螺栓固定于墙面,调平调直,将供氧支管接入设备带气体腔,管路预留检修余量,严禁氧气终端承受管道荷载。依次安装国标氧气终端、流量计、护士呼叫分机、电源插座,逐点做好接口密封。
管网安装完毕,开展管道吹扫与压力试验。采用干燥无油氮气分段吹扫,流速不低于 20m/s,白滤纸检验无油污、杂质为合格。强度试验加压至 1.5 倍工作压力,保压 30 分钟,检查无变形渗漏;气密性试验压力为 1.15 倍工作压力,保压 24 小时,检测压降,并用发泡剂对所有焊缝、接头、设备带内接口逐点检漏。试压合格后进行系统置换,置换管内空气,逐级调试减压阀,管网工作压力稳定控制在 0.4~0.5MPa,床头终端压力维持 0.3MPa 左右。同步调试高低压声光报警、区域切断阀,逐床测试氧气压力、流量,核查呼叫对讲功能,排查错接风险。
项目完成后清理现场,做好成品保护,整理隐蔽记录、试压报告、材料合格证等全套竣工资料,配合监理、第三方检测机构验收。验收合格后,对医院后勤及医护人员开展系统操作、日常巡检、应急处置培训。工程充分考虑内蒙古地区冬季低温工况,做好管道防冻防护,保障住院部 6 楼中心供氧系统长期稳定可靠运行,满足临床患者吸氧救治需求。
